【奋力拼搏200天 聚力提速勇争先】风电项目助力乡村振兴

发布日期: 2020-06-12 11:46
来源: 三门峡市城乡一体示范区



国电后地风电项目位于大王镇后地村和老城村一带,规划装机10万千瓦,总投资8亿元以上。项目一期拟安装25台单机容量为2.0MW的风力发电机组,投产后预计项目年上网发电量为10902万kW·h,风电场配套新建一座110kV升压站,升压站以1回110kV架空线接入110kV冯佐变电站,线路长度约8km。

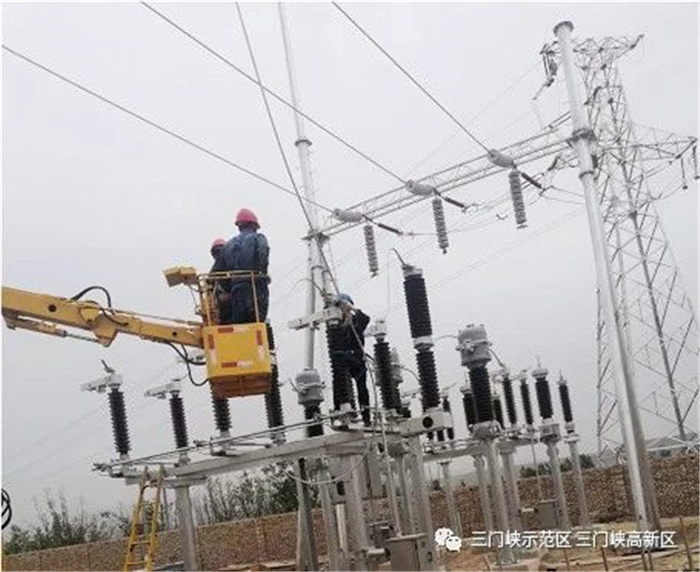

110kV设备安装现场

项目自2019年8月份开工以来,在全体建设者的共同努力下,升压站内的建筑、结构及设备基础施工已基本完成,风机塔筒也已开始吊装。下一步,将加快升压站内电气设备安装调试及风机机组吊装作业,同步推进场内线路建设,委派专人紧盯场外送出线路进站,协同推进,确保10月底前完成并网投运,为示范区(高新区)电网提供清洁能源。

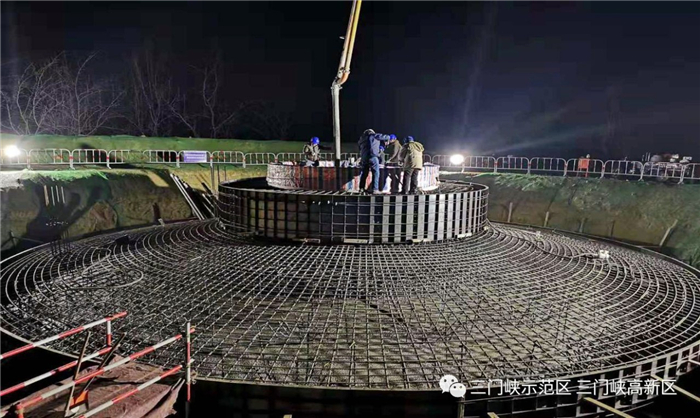

深夜加班进行风机基础浇筑作业

在项目建设过程中,尤其是新冠肺炎疫情发生以来,示范区(高新区)党工委、管委会积极采取有效的应对措施,协助施工单位有序推进复工复产。自项目复工以来,项目建设采取加大施工人员和机械设备投入、延长施工时间等多种方式抢抓建设工期。大王镇主要领导亲自牵头,成立专项协调工作小组,安排精干力量,深入项目现场了解困难,协调解决阻工、纠纷等各类难题10余件,稳步推进项目建设取得新进展,千方百计抢抓时间,确保项目推进跑出“加速度”。

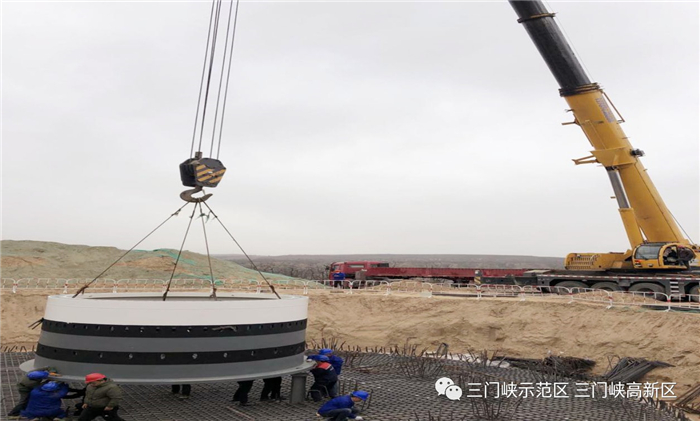

风机塔基吊装现场

据悉,该项目将于6月中旬完成首台风机吊装工程,7月底完成升压站建筑施工,8月中旬升压站安装和倒送电工程完工,8月底首台风机完成并网,10月底完成全部风机的安装和并网。项目投产后每年可为电网提供清洁电能10902万kW·h,与燃煤电厂相比,以火力发电标煤煤耗312g/(kW·h)计,每年可节约标煤3.36万t,将有效减少化石资源的消耗,进一步缓解环境保护压力,促进地区低碳经济的持续发展,推动乡村振兴战略生根发芽,实现经济与环境的协调发展。
